Practica de organizare si conducere - Constructii si Instalatii

Constructii

+ Font mai mare | - Font mai mic

DOCUMENTE SIMILARE

Trimite pe Messenger
INSTALAREA programului Robot Millennium
APLICATIE PODURI
Ce trebuie sa contina un Studiu de fezabilitate?
Executarea lucrarilor din beton armat si beton
ABORDAREA SISTEMICA IN CONSTRUCTII
HIGROTERMICA CLADIRILOR
Sudarea otelului beton
EXECUTIA CONSTRUCTIILOR DIN ZIDARIE - Materiale, Armaturi
RAPORT DE EXPERTIZA asupra starii tehnice a drumului judetean DJ 203K Niculesti - Vintila Voda
GEALAN - Forta traditiei si a experientei

Universitatea Technica Gh. Asachi, Iasi

Facultatea de Constructii si Instalatii

Sectia: ICE

Practica de organizare si conducere

Practica s-a efectutat la santierul firmei Bilman, situat in comuna Oituz,judetul Bacau.

Obiectivul lucrarii este construirea unei locuinte individuale de locuit (p+m).

Inceputul orelor de practica a corespuns cu startul deschiderii santierului.

Practica tehnologica

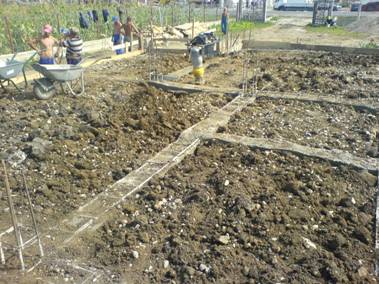

Trasarea

Cu ajutorul planului de orientare zonala al casei s-au stabilit punctele in care au fost puse balizele.Dupa stabilirea balizelor,pe baza carora s-au stabilit punctele de extrem ale cladirii, cu ajutorul unei rulete de 150 de m si cu planul de fundatii s-au trasat liniile de inter-ax ale fundatiei. Pe aceste linii s-a trasat cu var, astfel incat ele sa fie vizibile in momentrul sapaturii.

Saparea fundatiei

Sapatura s-a executat cu ajutorul unui buldo-excavator Zepelin care avea cupa de 30 cm.Deoarece latimea santurilor de fundatie trebuiau sa fie de 50 de cm, s-a folosit si forta umana pentru a corecta in urma utilajului santul de fundare, care are latimea de 50 cm si adancimea de 90 cm.

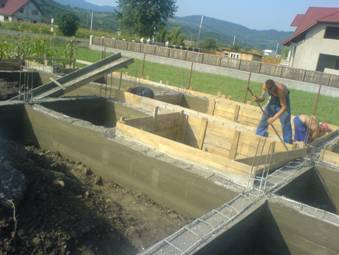

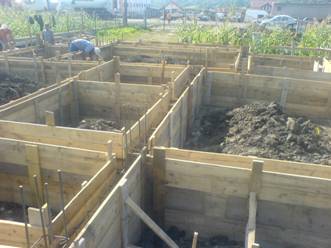

Turnarea talpii de fundare

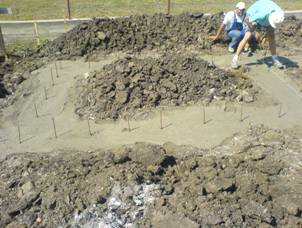

La acest proces s-a ales ca materie prima un beton de clasa C12/15(0-31)-T3/T4 adus de la statia de betoane din localitatea Onesti cu o betoniera cu capacitate de 10 metri cubi.Deoarece au fost nevoie de 28,31 metri cubi s-au efectuat 3 transporturi. Betonul a fost imrasstiat in radier cu ajutorul fortei umane.

In betonul proaspat s-au aplicat mustati de prindere pentru armatura care va fi ulterior montata.

Timpul de executie al acestor prime trei procedee de lucru a durat pe duarata a 10 ore de lucru.

Montarea armaturii din fundatie

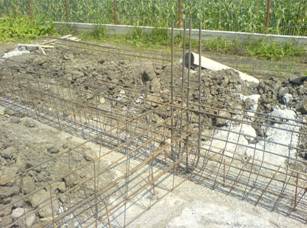

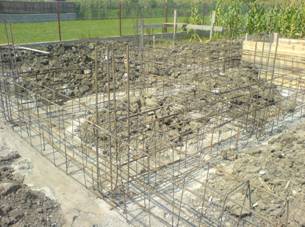

Grinzile de funddare au fost executate de doi fierari la depozitul societatii care a efectuat luccrarea. S-au folosit etrieri din ol de Ǿ6 cu dimensiunea de 85*40 cm. S-au folosit cate 9 bare de PC Ǿ14 pe exteriorul cladirii si 6 bare de PC Ǿ14 pe interiorul cladirii.Tot odata la fata locului s-a pregatit armatuta de la baza piciarelor stalpilor.Stalpii exteriori avand cate 4 bare de PC Ǿ16 iar cei interiori cate 4 bare de PC Ǿ14, toti stalpii avand etrieri de 20*20cm din OL Ǿ6. Durata de fasonare si de montare a grinzilor a durat cca 8 ore de lucru.

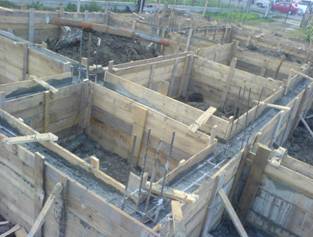

Cofrare

S-au folosit panouri de cofraj din lemn realizate la fata locului de 2 dulgheri.Procesul a durat 8 ore.

Turnarea betonului pentru grinda de fundare

La acest proces s-a ales ca materie prima un beton de clasa C16/20(0-16)-T3/T4 adus de la statia de betoane din localitatea Onesti cu o betoniera cu capacitate de 10 metri cubi.Deoarece au fost nevoie de 24,19 metri cubi s-au efectuat 3 transporturi. Betonul a fost imrasstiat in radier cu ajutorul fortei umane.Procesul a durat 4 ore.

Decofrarea grinzilor de fundare

Decofrarea grinzilor s-a facut doar in interiorul radierului, deoarece cofrajul exterior a fost lasat la o inaltime suficienta astfel incat el sa foloseasca si la turnarea placii.Procesul a durat 3 ore.

Umplerea si compactarea

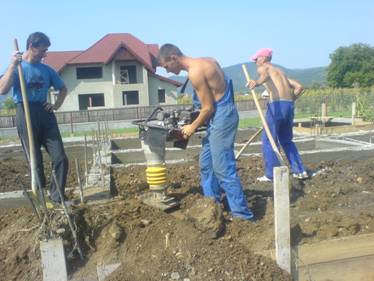

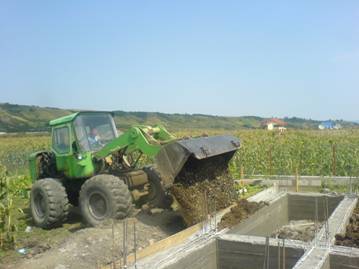

Umplerea s-a facut cu ajutorul unei vole de capacitate mare si cu ajutorul fortei umane. S-a folosit pamantul rezultat din sapaturile ulterioare plus inca 9 cupe de pamant.Dupa fiecare strat de 50 cm imprastiat s-a facut compactarea cu ajutorul unei „broaste”. La suprafata s-a turnat un strat de 5 cm de balast.Procesul a durat 10 ore.

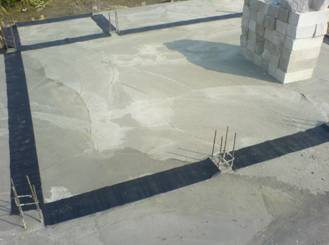

Turnarea placii

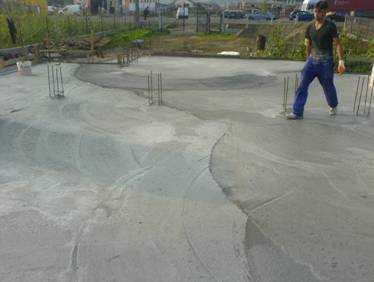

La turnarea placii s-a folosit plasa de 4 si s-a ales ca materie prima un beton de clasa C16/20(0-16)-T3/T4 adus de la statia de betoane din localitatea Onesti cu o betoniera cu capacitate de 10 metri cubi.Deoarece au fost nevoie de 17,3 metri cubi s-au efectuat 2 transporturi. Betonul a fost imrasstiat in radier cu ajutorul fortei umane.Procesul a durat 9 ore.

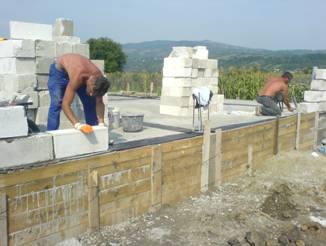

Trasarea zidurilor si ridicarea lor

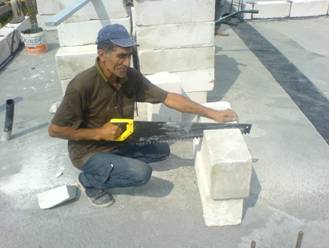

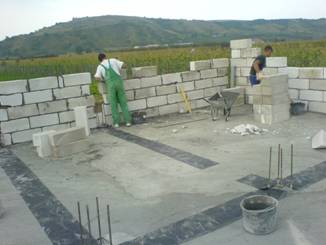

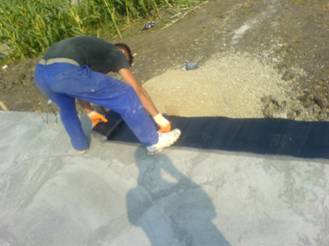

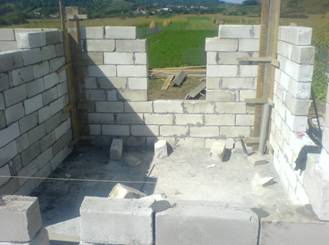

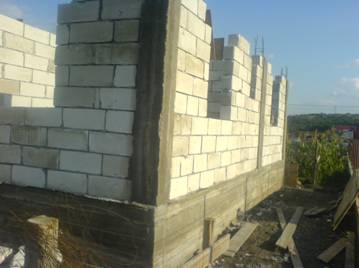

Trasarea s-a efectuat prin masurari luand ca reper tot balizele. S-au trasat liniile inter-ax, acestea fiind evidentiate cu ajutorul plinciului cu oxid rosu. S-au batut cuie pe linii, apoi pe acestea au fost asezate fasii de carton bituminat cu membrana.S-a inceput zidirea incepand de la colturile fiecarui zid, folosindu-se BCA de 20, astfel incat sa se poata lega o ata de orientare la capetele fiecarui rand pt a obtine un zid fara „burta”.S-a verificat ca zidul sa fie drept cu ajutorul bolobocului. Mortarul a fost pregatit la o betoniera cu capacitate de 185 de l.Procesul a durat 16 ore de lucru.

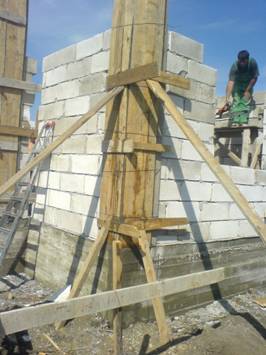

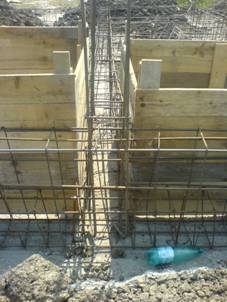

Confectionarea montarea si turnarea stalpilor

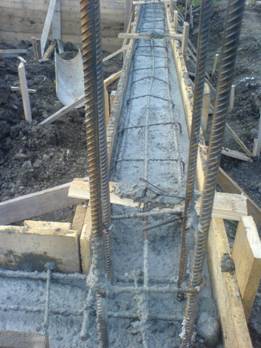

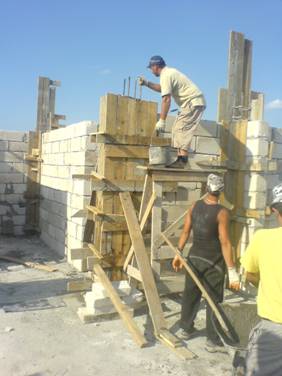

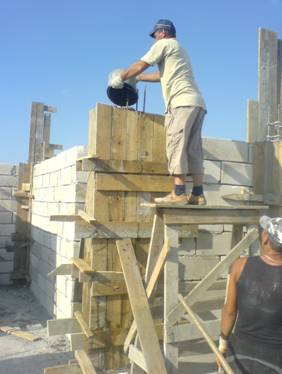

Stalpii s-au confectionat dinbare de 3 m din PC de Ǿ16, pentru stalpii marginali, si de PC Ǿ14 pentru stalpii interiori. S-au folosit etrieri de 20*20 cm din OL Ǿ6 din 15 in 15 cm. Pentru turnare s-a folosit cofraj de lemn si popi de lemn, confectionati la fata locului. Betonul a fost turnat manual fiind pregatit intr-o betoniera de 285 de l, fiid nevoie de 2,1 m cubi de beton de clasa C12/15(0-16) T3-T4.Procesul a durat 18 ore.

Decofrarea stalpilor

Pentru aacest proces au fost nevoie de aprozimativ 6 ore de lucru.

B. Practica de organizare

Prezentarea solutiilor

-solutia pentru fundatie: Datorita stratificatiei terenului s-a optat pentru o fundatie de tip radier general cu grinzi de fundare asezat pe:

-o perna de balast realizata prin turnarea in straturi de 20-25cm pentru o compactare cat mai buna;

-un strat cu o grosime de10cm beton de egalizare;

-solutia pentru structura de rezistenta: s-a ales o structura de rezistenta pe stalpi si zid de sprijin.

-solutia pentru compartimentari: Compartimentarile dintre apartamente s-a realizat din zidarie BCA de 20 cm iar in interiorul apartamentelor s-a optat pentru pereti din BCA de 10 cm.

Constructii pentru organizarea santierului cu caracter productiv:

-statii beton: Statia de beton din municipiul Onesti

-gospodarii agregate: balastul a fost depozitat in incinta santierului

-depozite materiale: in santier s-au facut depozite pentru armaturi, cofraje si balast

Constructii pentru organizarea santierului cu caracter social-administrativ:

-birouri: Sediul firmei contractoare este in imediata apropiere

-vestiare, locul de luat de masa, w.c.-uri au fost realizate in apropierea santierului

Constructii pentru organizarea santierului cu caracter utilitar:

-s-a realizat imprejmuirea intregului santier pentru o delimitare mai buna.

-accesul utilajelor/echipamentelor pe santier se face prin locuri prestabilite si amenajate.

-retelele de alimentare cu energie: santierul a fost racordat la reteaua generala de furnizare a energiei.

Studiul activitatii supervisorilor:

­au loc sedinte la fiecare inceput si sfarsit de saptamana sau la aparitia anumitor probleme, existand cate o persoana specializata pe partea de structura, pe partea de arhitectura si pe partea de instalatii. Aceste persoane sunt responsabile cu respectarea graficului de executie a lucrarilor.

Politica de confidentialitate

DISTRIBUIE DOCUMENTUL

Comentarii

Vizualizari: 2547
Importanta: rank

Comenteaza documentul:

Te rugam sa te autentifici sau sa iti faci cont pentru a putea comenta

Creaza cont nou

Termeni si conditii de utilizare | Contact
© SCRIGROUP 2020 . All rights reserved

Distribuie URL

Adauga cod HTML in site
